被動防護網施工過程
被動防護網施工過程:
基座及拉錨繩施工
依據規劃測量確認拉錨及基座方位。現場放線長度應比規劃系統長度削減約3%~8%,并沿著基座方位修一條底子等高的小道,一起鏟除或就地暫時處理坡面防護內的浮土及浮石。
樁孔開挖及灌注混凝土(土質地層)或鉆鑿錨孔并清孔(巖質地層)。對地腳螺栓錨桿,孔深過失不宜大于50mm。
錨桿安裝與注漿。錨桿桿體運用前應平直、除銹、除油;錨桿應坐落鉆孔中部,桿體收支孔內長度不應小于規劃規則的95%;注漿錨桿長度大于3m時,選用機械注漿,錨桿安裝后不得隨意敲擊,3天內不得懸掛重物或進行會使其受載的下道工序施工;注漿砂漿強度等級不應低于M20。
基座安裝
安裝基座的根底頂面應平坦,一般不應高出地上10cm,使下支撐繩盡可能緊貼地上,但也不行太深,避免被動防護網防護高度下降或基座坑積水。
鋼柱及拉錨繩安裝
將工字鋼柱先順邊坡逐一擺放在基座上,將上拉錨繩的掛環分別掛于鋼柱頂端掛座和錨桿上,調整鋼柱方位并與基座固定,過失不得大于5°。
拉緊上下錨拉繩并畢竟固定,側拉錨繩安裝與上同。拉錨繩繩端用不少于4個繩卡固定。上錨拉繩上的減壓環宜距鋼柱頂0.5~1.0m。
支撐繩安裝
上、下支撐繩都是雙繩,先安裝上支撐繩,再安裝下支撐繩。其二根下支撐繩與其一根安裝同法反向,在距減壓環約40cm處用一個繩卡將2個底部支撐繩互相聯合,構成2根互相交錯的雙支撐繩結構。

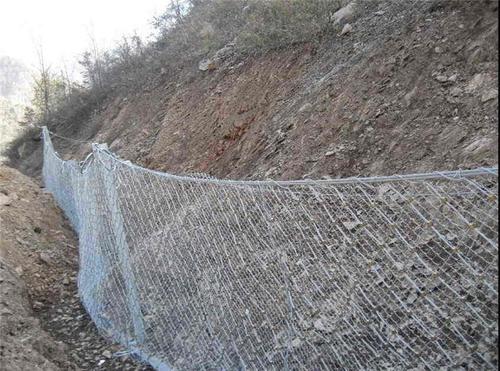

鋼繩網安裝
用起吊鋼繩穿過鋼繩網,起吊至上支撐繩相同高度后,用卸扣暫時固定鋼繩網,并抽出起吊繩,然后選用縫合繩進行縫合。
縫合繩按鋼繩網長度1.3倍操控,從鋼繩網的中點向兩邊縫合,且要穿過每個網孔,并和支撐繩嚴密盤繞。
格柵網鋪設
格柵網鋪設在鋼繩網的內側,上緣要高上支撐繩,并要翻轉到鋼繩網的外側,疊蓋寬度不小于15cm。
格柵底部要沿邊坡面向上鋪設0.5m(也有說法為0.2~0.5m),封住下支撐繩與地之間的縫隙,并用石塊壓住。
相鄰兩塊格柵網之間疊壓寬度不小于10cm。用扎絲將格柵網固定在鋼繩上,每平方米的固定點不少于4個。
